シート防水とウレタン防水の違い|どちらが安い?改修で選ぶ基準と耐用年数

屋上の防水改修で見積を取ると、A社はウレタン防水、B社は塩ビシート防水、と工法そのものが分かれることがよくあります。どちらが優れているかではなく、その屋上の形・下地の状態・使い方に合うのはどちらかで決まる工事です。八王子を拠点にマンション・ビル・工場の防水改修を元請けとして手がける巧正株式会社が、2つの工法の違い、国土交通省の改修仕様での位置づけ、改修で選ぶ5つの基準(既存の防水による絞り込みを含む)、費用と耐用年数の差を整理しました。

結論:形が単純で広い屋上はシート、設備や配管が多く形が複雑な屋上はウレタン。既存の防水の種類で選べる工法が絞られる

ウレタン防水は液状の材料を現場で塗って膜を作る工法、シート防水は工場で作った膜(塩ビ・ゴム)を現場で張る工法です。ウレタンは継ぎ目がなく複雑な形に追従する反面、厚みが職人の施工に左右されます。シートは厚みが均一で工期が短い反面、継ぎ目と立上り・設備まわりの納まりが弱点です。改修では既存の防水層を残して重ねるのが基本で、既存がアスファルトかシートかウレタンかによって、選べる工法と下地処理が変わります。

一般的な耐用年数の目安はウレタン約10〜13年、塩ビシート約13〜15年。費用の一般的な相場はどちらも1㎡あたり数千円の幅で重なっており、工法の差より「撤去するか」「下地をどこまで直すか」で総額が開きます。見積は工法名・撤去・下地調整など9項目を同じ条件にそろえて比べます。

目次

シート防水とウレタン防水は「作り方」が違う

2つの工法の違いは、防水層をどこで作るかにあります。ウレタン防水は、ウレタンゴム系の液状材料を現場で2回以上塗り重ね、硬化させて一体の膜を作ります。塗った面すべてが一枚につながるため継ぎ目がなく、配管の根元や架台のまわりのような入り組んだ場所にも膜を回せます。一方で、膜の厚みは塗った量で決まるので、規定の使用量を守って均一に塗る施工管理が品質を左右します。

シート防水は、工場で一定の厚みに作られた塩化ビニル樹脂(塩ビ)または合成ゴムのシートを現場で広げ、接着剤で張るか、固定金具で下地に留めて防水層にします。厚みが製品規格で一定のため仕上がりが安定し、広い平場なら工期も短くなります。一方で、シート同士の継ぎ目、立上りの端部、ドレンや配管との取り合いは現場で加工するため、ここの納まりが弱点になります。

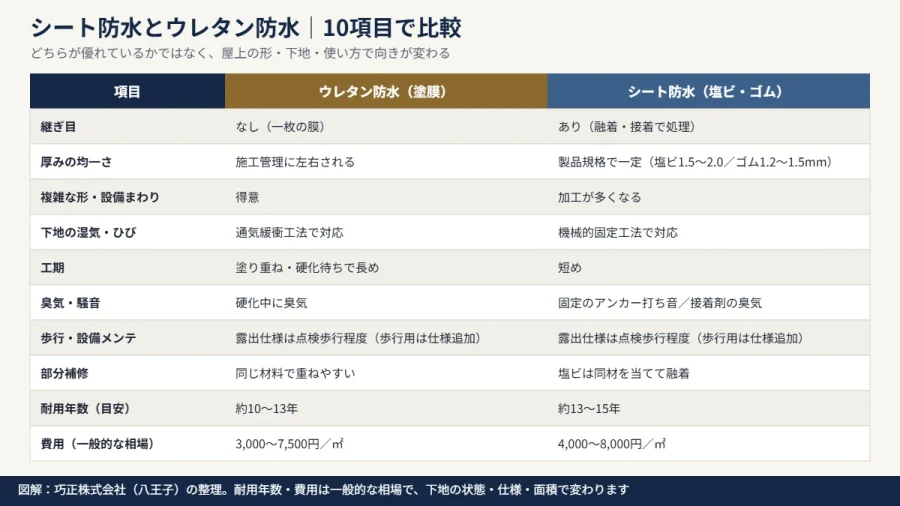

八王子の防水改修|シート防水とウレタン防水を10項目で比較した図解
図解:シート防水とウレタン防水の10項目比較(当社の整理)

4種類の防水工法(ウレタン・FRP・シート・アスファルト)の全体像は「防水工事の種類は4つ」で整理しています。この記事は、改修でもっとも迷いやすいウレタンとシートの2つに絞って、選び方まで掘り下げます。

ウレタン防水の工法は2つ|密着工法と通気緩衝工法

国土交通省の「公共建築改修工事標準仕様書(建築工事編)令和7年版」では、ウレタンゴム系の塗膜防水をX-1(絶縁工法)とX-2(密着工法)に分けています。X-1は下地に接着剤で通気緩衝シートを張ってから塗る工法、X-2はプライマーを塗って下地に直接密着させる工法です。一般には前者を「通気緩衝工法」、後者を「密着工法」と呼びます。

  • 通気緩衝工法(X-1)……下地と防水層の間に通気層を作り、下地に残った水分を脱気筒から逃がします。既存の防水層や押えコンクリートに水分が残りやすい改修の屋上で標準的に使う工法です。
  • 密着工法(X-2)……下地に直接塗ります。下地が乾いていて動きが少ない場所、面積の小さいベランダや庇、立上りに向きます。改修の屋上平場で密着工法を選ぶときは、下地の含水と膨れのリスクを先に確認します。

同仕様書では、塗膜の厚みを工程ごとの使用量(kg/㎡)で管理し、出隅・入隅、ルーフドレンや配管との取り合いは幅100mm以上の補強布で補強塗りをすると定めています。仕上塗料(トップコート)の種類と使用量は特記か製造所の仕様によります。見積書に「ウレタン塗膜防水 X-1」「通気緩衝工法」といった記載があれば、この区分を指しています。

八王子市内のビル屋上 通気緩衝シートの貼り付け工程(当社が元請けとして施工)
通気緩衝シートの貼り付け(八王子市内のビル屋上・当社が元請けとして施工)。この上にウレタンを塗り重ねます
八王子市内のビル屋上 通気緩衝工法の脱気筒の設置
脱気筒の設置。通気層に入った下地の水分をここから逃がします

シート防水の工法は2つ|接着工法と機械的固定工法

シート防水は材料で塩ビシートとゴムシート(加硫ゴム系)に分かれ、それぞれに接着工法と機械的固定工法があります。同じ改修仕様書では、塩ビシートの接着工法がS-F2(厚さ2.0mm)、機械的固定工法がS-M2(厚さ1.5mm)、加硫ゴムシートの接着工法がS-F1(1.2mm)、機械的固定工法がS-M1(1.5mm)と記号で区別され、断熱材を入れる仕様にはSI-が付きます。

塩ビシートの2つの工法の工程と耐用年数は塩ビシート防水とは|機械的固定と接着工法の違い・耐用年数・費用の目安で詳しく解説しています。

  • 機械的固定工法……固定金具(ディスク)とアンカー(ビス)でシートを下地に留めます。シート同士の継ぎ目は、塩ビなら熱風で融着し、ゴムなら接着剤やテープで接合します。下地に全面接着しないため、既存防水層の上や下地に湿気が残る改修に向きます。アンカー(ビス)を打つ音が出るので、下の階の使い方に配慮が必要です。
  • 接着工法……接着剤で全面に張ります。下地が乾いていて平滑なことが前提で、改修では既存層を撤去して下地を整えてから張るか、下地の状態が良い場合に限られます。

改修仕様書の記号は「既存防水層の種類(P:保護アスファルト/M:露出アスファルト/S:合成高分子シート/L:ウレタン塗膜)+撤去の区分(0〜4)+新規工法」の組み合わせで表されます。見積書にこの記号があれば、既存をどこまで撤去し、何を上に載せるのかが読み取れます。

10項目で比較|継ぎ目・厚み・下地・形状・工期

項目ウレタン防水(塗膜)シート防水(塩ビ・ゴム)
継ぎ目なし(一枚の膜)あり(熱融着・接着で処理)
厚みの均一さ施工管理に左右される製品規格で一定(塩ビ1.5〜2.0mm、ゴム1.2〜1.5mm)
複雑な形・設備まわり得意加工が多くなる
下地の湿気・ひびへの対応通気緩衝工法で対応機械的固定工法で対応
工期(同じ面積なら)塗り重ねと硬化待ちで長め短め
臭気・騒音硬化中に臭気機械的固定はアンカー(ビス)打ちの音、接着工法は接着剤の臭気
歩行・設備メンテ露出仕様は点検歩行程度。歩行用は高強度形や保護仕上げを追加露出仕様は点検歩行程度。歩行用は歩行用シートや保護マットを追加
部分補修同じ材料で重ねやすい塩ビは同じシートを当てて融着。ゴムは経年で接着しにくくなる
耐用年数(目安)約10〜13年約13〜15年
費用(一般的な相場)3,000〜7,500円/㎡4,000〜8,000円/㎡
表①:シート防水とウレタン防水の比較。耐用年数・費用は一般的な相場で、下地の状態・仕様・面積で変わります

2つの工法の分かれ目|改修で確認する5つの基準

新築ならどちらでも成立する屋上でも、改修では既存の防水と下地という前提があります。当社が現地調査で順番に確認しているのは次の5つです。

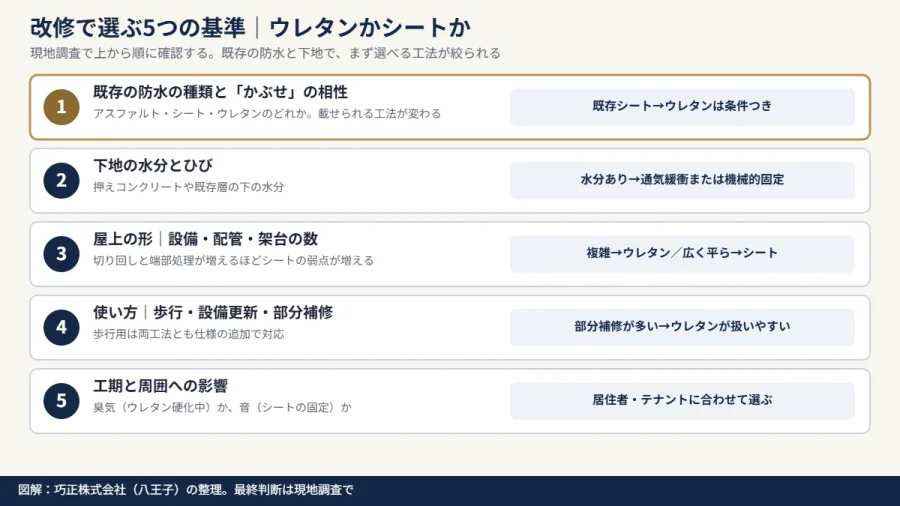

八王子の防水改修|シート防水とウレタン防水を改修で選ぶ5つの基準の図解
図解:改修で選ぶ5つの基準(当社の整理)

基準1:既存の防水の種類

改修では既存の防水層を残して新しい防水層を重ねるのが基本で、既存がどの材料かで選べる工法が変わります。既存がアスファルト防水(押えコンクリート・露出とも)なら、含水を確認したうえで通気緩衝工法か機械的固定工法が標準です。既存がウレタンなら同じ系統で重ねる、既存が塩ビシートなら同系統の機械的固定工法で重ねるのが標準で、既存がシートにウレタンを載せる場合は材料の適合と固定状態の確認が必要で、その条件と手順は「シート防水の上にウレタン防水できる?」で説明しています。

基準2:下地の水分とひび

押えコンクリートの下や既存防水層の下に水分が残っていると、密着させた防水層は日射で膨れやすくなります。水分が疑われる屋上では、ウレタンなら通気緩衝工法、シートなら機械的固定工法という「下地に全面接着しない」側を選びます。ひびや目地の動きが大きい場合も同じ考え方です。

基準3:屋上の形|設備・配管・架台の数

室外機の架台、配管、アンテナの基礎、ハト小屋(配管やダクトの立上りを覆う小さな箱)が多い屋上は、シートの切り回しと端部処理が増えて弱点が増えます。形が複雑なほどウレタンが有利です。逆に、設備が少なく四角い広い屋上は、シートの均一な厚みと短い工期が活きます。

基準4:使い方|歩行・設備更新・部分補修

露出防水はどちらの工法も、仕様書の区分では点検のために歩く程度を前提にしています。設備の点検や更新で人が頻繁に歩く屋上は、ウレタンなら高強度形や保護仕上げ、シートなら歩行用シートや保護マットという「仕様の追加」で対応します。将来に設備の増設や部分的な補修が見込まれる屋上では、同じ材料で重ねて直せるウレタンのほうが扱いやすい場面が多い、というのが当社の実感です。

基準5:工期と周囲への影響

ウレタンは塗り重ねと硬化待ちがあるため、同じ面積ならシートより工期が長く、硬化中は臭気が出ます。シートの機械的固定はアンカー(ビス)打ちの音が下階に響きます。マンションなら居住者、ビルならテナントの使い方に合わせて、どちらの影響なら受け入れやすいかを事前に説明しておくと、工事中の苦情が減ります。

費用と耐用年数の差|総額を分けるのは工法より撤去と下地

一般的な相場では、ウレタン防水が1㎡あたり3,000〜7,500円、塩ビシート防水が4,000〜8,000円の幅にあり、大半が重なっています。同じ100㎡の屋上でも、既存を撤去するか、下地調整(ひび・浮き・目地)がどれだけあるか、立上りとドレンの数、脱気筒の本数で総額は変わり、その差は工法の差より大きいのが実務です。マンションの屋上防水の費用の全体像は「マンション大規模修繕の屋上防水工事|費用相場と工法選び」にまとめています。

耐用年数の一般的な目安は、ウレタン防水が約10〜13年、塩ビシート防水が約13〜15年です。国土交通省の長期修繕計画作成ガイドラインの参考値では、屋上防水は補修・修繕が12〜15年、撤去・新設が24〜30年の周期で示されています。ウレタンは5〜10年ごと(当社の目安)のトップコート塗り替えで防水層を守り、2回目の改修では既存を活かして重ねる、という組み立てが一般的です。シートは塗り替えの手間が少ない代わりに、継ぎ目と端部の点検を続けます。

八王子市 マンション屋上防水の改修後
マンション屋上防水の改修後(八王子市内・当社が元請けとして施工)

建物のケース別|どちらを選ぶことが多いか

ケース選ぶことが多い工法理由
マンション屋上(押えコンクリート・設備あり)ウレタン 通気緩衝工法含水と設備まわりの納まりに対応しやすい
ビル屋上(広く平ら・設備少ない)塩ビシート 機械的固定工法工期が短く厚みが安定する
ビル屋上(室外機・配管が多い)ウレタン 通気緩衝工法切り回しが多いとシートの弱点が増える
開放廊下・階段・バルコニーウレタン 密着工法+トップコート面積が小さく歩行がある
塔屋・庇・パラペット天端ウレタン 密着工法小面積で形が複雑
工場・倉庫の折板屋根どちらも対象外(遮熱塗装・カバー工法等)金属屋根は別の工法で考える
表②:ケース別の目安。実際は既存の防水と下地の状態で決まります

工場・倉庫の折板屋根や陸屋根の防水は「八王子の工場・倉庫の防水工事」で別に整理しています。

見積書で同じ条件にそろえる9項目

工法が違う見積を比べるときは、総額の前に次の9項目が両方の見積に書かれているかを確認します。書かれていない項目は「含まれていない」か「一式に入っている」かのどちらかで、後から追加になりやすい部分です。

  1. 工法名と記号……「ウレタン塗膜防水 X-1(通気緩衝)」「塩ビシート防水 機械的固定 S-M2」のように仕様書の区分で書かれているか。メーカーの工法名で書かれている見積も多いので、その場合は通気緩衝か密着か、接着か機械的固定か、厚みまたは使用量で読みます
  2. 既存防水層の撤去の有無と範囲……全面撤去か、膨れ・浮きの部分撤去か
  3. 下地調整……ひび・目地・不陸の処理の数量と単位(m、㎡、か所)
  4. 使用量または厚み……ウレタンは工程ごとの使用量(kg/㎡)、シートは厚み(mm)
  5. 立上り・入隅の補強……補強布(メッシュ)の有無と範囲
  6. 改修用ドレン……本数と、既存ドレンとの取り合い
  7. 脱気筒……本数(防水層25〜100㎡に1個が目安)と配置
  8. トップコート……種類(遮熱の有無)と塗り回数
  9. 保証……平場と立上りで年数が違うか、書面で出るか

改修用ドレンが見積書のどこに出てくるかは「改修用ドレンとは」で説明しています。

【施工会社の視点】現場で分かれ目になること

  • 既存シートの固定状態を先に見る……既存が機械的固定の塩ビシートなら、固定金具の浮きとジョイントの剥がれを確認します。固定が生きていれば同系統のシートで重ねる判断ができ、浮きが広ければウレタンで一体化するか撤去するかの比較になります。
  • 脱気筒は位置と本数を見積で確認する……水蒸気は勾配の高い側に集まりやすく、水下は雨水が集まって根元が濡れやすいため、脱気筒は勾配の高い側(水上側)に置くのが基本です。本数の目安は建築工事標準仕様書JASS8で防水層25〜100㎡に1個とされ、面積と形で決まります。見積に本数が書かれているか、配置を図で示してくれるかを見てください。
  • 設備架台のまわりは工法の違いが一番出る……室外機の架台やハト小屋の根元は、シートなら切り回しと端部シール、ウレタンなら補強布を入れた塗り込みになります。当社では現地調査で設備まわりの納まりを写真に残し、工法ごとの違いをご説明しています。
  • 工期の違いは居住者・テナントの説明材料になる……ウレタンは硬化待ちを含めて日数がかかり、臭気の時間帯があります。シートの機械的固定は音の時間帯があります。どちらの影響を受け入れやすいかを、工事前の説明会でお伝えしています。
八王子市内のビル屋上 ウレタン塗膜防水(通気緩衝工法)の完成
ウレタン塗膜防水(通気緩衝工法)の完成(八王子市内のビル・当社が元請けとして施工)。全工程は記事末の「ビル屋上防水 施工事例」で写真つきで解説しています

当社では、現地調査で既存の防水の種類・下地の含水・設備まわりの納まりを確認したうえで、その屋上に合う工法の見積と工程表をお出ししています。診断・現地調査・お見積りは無料で、契約の義務はありません。理事会・説明会・総会への出席も承ります。

  • 施工体制:特別教育を修了した協力職人と組み、当社が元請けとして工程・安全・品質を監理する体制
  • 保証:屋上防水 平場10年・立上り5年/外壁塗膜 最長10年。引き渡し後1・3・5・10年の定期点検は無料
  • 東京都知事許可(般-7)第161006号/創業2014年4月・2023年法人化/累計1,000件超

屋上の形と既存の防水を見て、合う工法をご提案します。無料で相談する/お電話 042-508-3134(9:00〜18:00/日曜定休)

よくあるご質問

Q1. シート防水とウレタン防水はどちらが長持ちしますか

A. 一般的な目安では塩ビシート防水(約13〜15年)のほうがウレタン防水(約10〜13年)より長めです。ただし、ウレタンはトップコートの塗り替えで防水層を守れるため、点検と塗り替えを続けた場合の差は小さくなります。実際の寿命は、下地の状態と立上り・ドレンまわりの納まりで決まる部分が大きいです。

Q2. どちらが安いですか

A. 1㎡あたりの一般的な相場は、ウレタン3,000〜7,500円、塩ビシート4,000〜8,000円で、幅の大半が重なっています。総額の差は、既存を撤去するか、下地調整がどれだけあるか、ドレンや脱気筒の数で決まるため、工法だけで安い高いは判断できません。同じ条件で2工法の見積を取るのが確実です。

Q3. 今の防水を撤去せずに改修できますか

A. 改修では既存の防水層を残して重ねるのが基本で、既存の種類と膨れ・浮きの量で選べる工法が変わります。既存がシートでウレタンを載せる場合の条件は「シート防水の上にウレタン防水できる?」で説明しています。

Q4. 通気緩衝工法と機械的固定工法は何が同じで、何が違いますか

A. どちらも「下地に全面接着しない」ことで、下地の水分やひびの影響を防水層に伝えにくくする点が同じで、脱気筒で水分を逃がす点も共通です。違いは、通気緩衝工法が通気シートの通気層を経由して脱気筒に水分を導くのに対し、機械的固定工法は固定金具で留めたシートと下地の間の空間を経由する点です。

Q5. 工事中、住んでいる人への影響はどちらが大きいですか

A. 影響の種類が違います。ウレタンは硬化中の臭気と、塗り重ねによる工期の長さ。シートの機械的固定はアンカー(ビス)を打つ音です。どちらも作業時間帯を決めて事前にお知らせすれば対応できます。入居者への告知は、工事の2週間前に書面でお配りし、前日に再度ご案内するのが当社の運用です。

Q6. 見積にX-1やS-M2と書いてあります。何のことですか

A. 国土交通省の公共建築改修工事標準仕様書で定められた工法の記号です。X-1はウレタン塗膜防水の絶縁工法(通気緩衝工法)、X-2は密着工法、S-F2は塩ビシートの接着工法(2.0mm)、S-M2は塩ビシートの機械的固定工法(1.5mm)を指します。記号が書かれている見積は工法が仕様書の区分で特定できるので比較しやすく、メーカーの工法名で書かれている場合は通気緩衝か密着か、接着か機械的固定かを確認すれば同じように比べられます。

まとめ

  • 作り方が違う……ウレタンは現場で塗って作る一枚の膜、シートは工場で作った膜を張る
  • 得意不得意が逆……ウレタンは複雑な形と部分補修、シートは広い平場と短い工期
  • 改修は既存の防水で絞られる……既存の防水との相性と下地の水分で、通気緩衝か機械的固定かが決まる
  • 総額の差は工法より撤去と下地……見積は9項目を同じ条件にそろえて比べる
  • 耐用年数は目安……ウレタン約10〜13年、塩ビシート約13〜15年。トップコートと点検で差は縮まる

一次資料

執筆・監修:巧正株式会社 施工管理部(外壁診断士・2級建築施工管理技士補(仕上げ)在籍)|累計1,000件超の施工実績。工法の区分は国土交通省の公共建築改修工事標準仕様書(令和7年版)にもとづき、耐用年数と費用は一般的な相場の目安です。個別の工法の可否は現地調査で判断します。2026年10月3日時点の公表資料にもとづいています。

屋上の形と既存の防水に合う工法で、見積をお出しします

現地調査で既存の防水の種類・下地の含水・設備まわりの納まりを確認し、合う工法の見積と工程表をご報告します。現地調査・お見積りは無料で、契約の義務はありません。

無料で相談する/お電話 042-508-3134(9:00〜18:00/日曜定休)
