塩ビシート防水とは|機械的固定と接着工法の違い・耐用年数・費用の目安
マンションやビル、工場の陸屋根の改修でよく提案されるのが塩ビシート防水です。工場でつくられた厚みの均一なシートを屋上に敷き、継ぎ目を熱や溶剤で一体化させて防水層をつくります。一方で「接着工法と機械的固定工法は何が違うのか」「いまのシート防水の上に、もう一度シートを重ねられるのか」「何年もつのか」は、見積書だけでは分かりにくい部分です。
この記事では、八王子を拠点にマンション・ビル・工場・戸建ての防水改修を元請けとして手がける巧正株式会社が、国土交通省の公共建築改修工事標準仕様書(令和7年版)の規定をもとに、塩ビシート防水の仕組み、2つの工法の違い、改修で使える条件、工程、耐用年数、一般的な費用の目安を整理します。
結論:塩ビシート防水は「塩化ビニル樹脂系のシートを敷き、継ぎ目を熱風融着または溶剤溶着で一体化させる防水」。工法は下地に接着剤で張る接着工法(S-F2)と、絶縁用シートの上から固定金具で留める機械的固定工法(S-M2)の2つで、改修では既存の防水を撤去しない機械的固定工法が選ばれやすい
国土交通省の改修仕様書では、塩ビシートの厚さはどちらの工法も1.5mm(人が歩く用途の「軽歩行仕様」を設計図書の特記で指定する場合は2.0mm)、シートの重ね幅は40mm以上で、仕上塗料(トップコート)の工程はありません。既存のシート防水を撤去せずに塩ビシートを重ねる場合(S4S工法)は、原則として機械的固定工法です。耐用年数の一般的な目安は約13〜15年、費用の一般的な相場は1㎡あたり4,000〜8,000円です(当社の単価ではありません)。
塩ビシート防水とは|工場製品のシートを敷いて継ぎ目を一体化させる
塩ビシート防水は、塩化ビニル樹脂系のルーフィングシートを屋上に敷き並べ、シート同士の重ね部分を熱風や溶剤で溶かしてくっつけ、1枚の防水層にする工法です。改修仕様書では3章5節「合成高分子系ルーフィングシート防水」で扱われ、材料はJIS A 6008(合成高分子系ルーフィングシート)に適合するものと定められています。
ウレタン防水のように現場で液状の材料を塗るのではなく、工場でつくられたシートを使うため、厚みが均一なのが特長です。その代わり、品質を左右するのは継ぎ目(接合部)と端部の納まりで、ここをどう処理するかが工事の要になります。

同じJIS A 6008のシートには、塩ビのほかに加硫ゴム系があります。改修仕様書の工程で比べると、違いは次の3点です。
- シートの厚さ……接着工法では加硫ゴム系(S-F1)が1.2mm、塩ビ(S-F2)が1.5mm。機械的固定工法はどちらも1.5mm
- 仕上塗料……加硫ゴム系は表面を守る仕上塗料を塗る工程がある。塩ビには仕上塗料の工程がない
- 継ぎ目の重ね幅と接合……加硫ゴム系は100mm以上(立上りと平場の取合いや、接合部内に固定金具を設ける場合は150mm以上)。塩ビは40mm以上で、熱風融着か溶剤溶着でシート同士を一体化させる
住宅瑕疵担保責任保険の設計施工基準(国土交通省掲載)でも、鉄筋コンクリート造の陸屋根の防水工法として合成高分子系シート(塩ビ・加硫ゴム・EVA)が挙げられており、木造のバルコニー・陸屋根でも塩化ビニル樹脂系シート防水が使える工法の一つです。

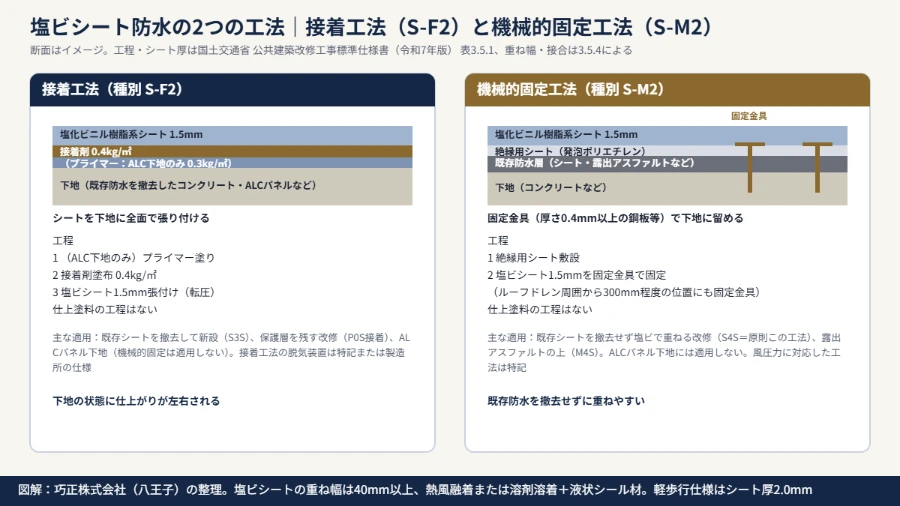

接着工法と機械的固定工法の違い|シートを下地に「張る」か「留める」か
塩ビシート防水には、下地に接着剤を塗ってシートを全面で張り付ける接着工法と、下地との間に絶縁用シート(下地と新しいシートを直接くっつけないための薄いシート)を敷き、その上から固定金具でシートを留める機械的固定工法があります。改修仕様書の表3.5.1では、塩ビの接着工法を種別S-F2、機械的固定工法を種別S-M2として、次のように定めています。
| 種別 | 工法・シート | 工程 | 仕上塗料 |
|---|---|---|---|
| S-F2 | 接着工法・塩化ビニル樹脂系 | (ALCパネル下地のみプライマー0.3kg/㎡)→接着剤塗布0.4kg/㎡→塩ビシート1.5mm張付け | 工程なし |
| S-M2 | 機械的固定工法・塩化ビニル樹脂系 | 絶縁用シート敷設→塩ビシート1.5mmを固定金具で固定 | 工程なし |
| S-F1 | 接着工法・加硫ゴム系 | プライマー0.2kg/㎡(ALCは0.3kg/㎡)→接着剤塗布0.4kg/㎡→加硫ゴム系シート1.2mm張付け→仕上塗料 | あり |
| S-M1 | 機械的固定工法・加硫ゴム系 | 絶縁用シート敷設→加硫ゴム系シート1.5mmを固定金具で固定→仕上塗料 | あり |

接着工法は、シートの裏全面が下地に接着されるため、一般に風であおられにくく、歩いたときの感触も安定します。そのぶん下地の状態の影響を受けやすく、一般に下地が平滑で乾いていることが前提になります。改修仕様書では、接着剤のオープンタイム(塗ってから張るまでの待ち時間)を確認し、シートに引張りを与えず、しわが出ないようにローラーで転圧して張ることが定められています。
機械的固定工法は、絶縁用シート(特記がなければ発泡ポリエチレンシート)で下地と縁を切り、その上に敷いた塩ビシートを固定金具で留めます。シートが下地に接着されていないため、一般に、既存の防水層の凹凸や下地に残った水分の影響を受けにくいのが利点です。一方で、風に対しては固定金具の配置が頼りになるため、改修仕様書では建築基準法に基づく風圧力に対応した工法を特記で定めることとしています。
| 項目 | 接着工法(S-F2) | 機械的固定工法(S-M2) |
|---|---|---|
| 下地との関係 | 接着剤で全面を張り付ける | 絶縁用シートを挟み、固定金具で留める(下地に接着しない) |
| 下地の条件 | 平滑で乾いた下地が前提(一般的に) | 既存の防水層の上でも施工しやすい(一般的に) |
| ALCパネル下地 | 使える(プライマー0.3kg/㎡) | 適用しない(表3.5.1 注1) |
| 既存シートの上に塩ビを重ねる(S4S) | 原則として用いない(3.5.3) | 原則としてこちら(3.5.3) |
| 既存の露出アスファルトの上(M4S) | 区分なし | 標準(S-M1/S-M2) |
| 既存シートを撤去して新設(S3S) | 標準(S-F1/S-F2) | 区分なし |
改修で選ばれる理由と使える条件|既存の防水の種類で工法が決まる
塩ビシート防水が改修で選ばれやすいのは、機械的固定工法なら既存の防水層を撤去せずに上から新しい防水層をつくれるからです。撤去・処分の手間や、撤去に伴う音・粉じんを抑えられるのが一般的な利点です。ただし、どの既存防水の上でも同じように使えるわけではなく、改修仕様書では既存の防水の種類ごとに工法の名前と標準の種別が決められています。

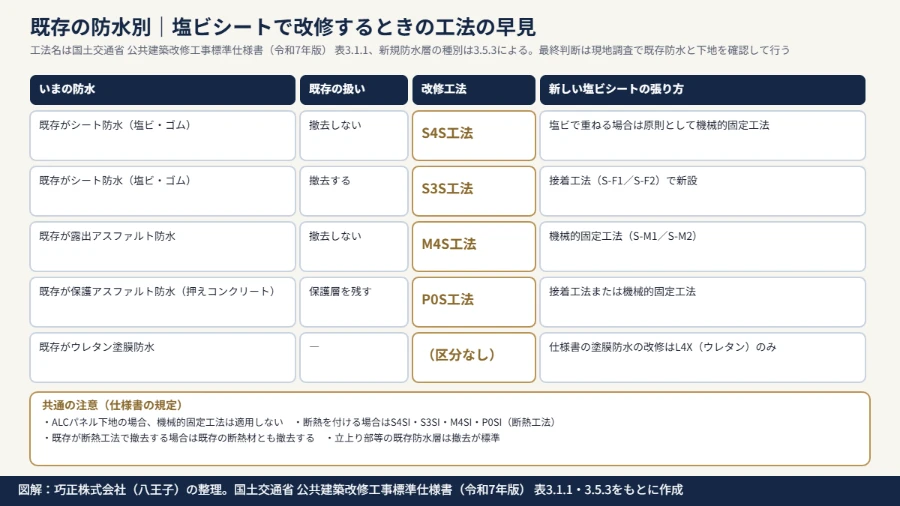

工法名の読み方は、1文字目が既存の防水(P=保護アスファルト防水、M=露出アスファルト・改質アスファルト防水、S=合成高分子系シート防水)、数字が既存の撤去の範囲(0=保護層も防水層も撤去しない、3=露出防水層を撤去、4=露出防水層を撤去しない)、末尾のSが新しい合成高分子系シート防水です(表3.1.1 注5)。たとえばS4Sは「既存がシート防水で、撤去せずに、新しくシート防水を張る」工法です。
- S4S工法(既存シート防水の上に重ねる)……既存のシート防水を撤去せずに新しいシートを張る工法。改修仕様書3.5.3では、新しいシートに塩ビを用いる場合は原則として機械的固定工法とされています。いわゆる「シート防水の上にシート防水」はこの工法です
- M4S工法(露出アスファルト防水の上に重ねる)……既存の露出アスファルト・改質アスファルト防水を撤去せずに重ねる工法。標準は機械的固定工法のS-M1/S-M2です
- P0S工法(押えコンクリートの上に重ねる)……既存が保護アスファルト防水で、平場の保護層(押えコンクリート)も防水層も撤去しない工法(立上り部等は撤去)。接着工法・機械的固定工法のどちらも区分があります
- S3S工法(既存シートを撤去して新設)……既存のシート防水を撤去してから張る工法。標準は接着工法のS-F1/S-F2です

使えない、または注意が要る条件もあります。まず、ALCパネル下地には機械的固定工法を適用しないと表3.5.1の注1にあります。ALCパネル下地の屋上では、接着工法(ALC下地はプライマー0.3kg/㎡を塗る)かほかの工法を検討します。また、既存が断熱工法の場合は、既存の防水層を撤去するときに断熱材も合わせて撤去するのが改修仕様書の考え方です(表3.1.1 注4)。新たに断熱を入れる場合は、S4SI・M4SI・P0SIなどの断熱工法になります。
既存がシート防水の場合に、シートではなくウレタン防水を上から塗る方法もありますが、改修仕様書にはシートの上に塗膜防水を新設する区分はありません。現地の確認と試験施工で判断する方法なので、詳しくはシート防水の上にウレタン防水できる?工法・注意点・費用をプロが解説で説明しています。
塩ビシート防水の工程|機械的固定工法の流れ
改修で多い機械的固定工法(S-M2)の流れを、改修仕様書3.5.4の規定に沿って追います。
① 既存の防水層と下地の点検・清掃
屋上を清掃し、既存の防水層の膨れ・破れ・浮き、ドレンまわりと立上りの状態を確認します。下地に接着しない工法でも、固定金具を留める下地がしっかりしていることが前提です。既存の大きな膨れや段差は、新しいシートの浮きや傷の原因になるため事前に処理します。
② 絶縁用シートを敷き並べる
既存の防水層の上に絶縁用シートを敷き並べます。改修仕様書では、S-M1・S-M2は絶縁用シートを敷き並べたあとに固定するとされ、絶縁用シートの材料は特記がなければ発泡ポリエチレンシートです。断熱工法(SI-M2)で断熱材の上に塩ビシートを敷く場合は、断熱材の上に可塑剤移行防止用シート(塩ビシートを柔らかく保つ成分が断熱材へ移るのを防ぐシート。詳しくは後述)を敷きます(硬質ウレタンフォーム断熱材の場合は不要)。
③ 塩ビシートを敷き、固定金具で留める
塩ビシート(厚さ1.5mm、軽歩行仕様なら2.0mm)を敷き、固定金具で下地に固定します。固定金具は防錆処理した鋼板やステンレス鋼板などで、厚さ0.4mm以上と定められています。ルーフドレン(排水口)の周囲は、ドレンから300mm程度の位置に固定金具を設けて固定します。水が集まり、シートに力がかかりやすい場所なので、ここを確実に押さえます。
④ 継ぎ目を熱風融着・溶剤溶着で一体化させる
シート同士の重ね幅は40mm以上とし、接合部は熱風融着または溶剤溶着で接合して、端部を液状シール材でシールします。シートが3枚重なる部分は段差ができて隙間が残りやすいため、熱風融着して隙間をなくすことが定められています。塩ビシートは重ね部分のシート同士が溶けて一体になるため、接着剤だけで貼り合わせるより継ぎ目が一体化しやすいのが一般的な特長です。
⑤ 出入隅の役物と、立上り末端の納まり
出隅(外に出っ張った角)・入隅(内側の角)は、シートを張ったあとに成形役物を張り付けて補強します。下地の形は、出隅を45°の面取り、入隅を直角とします。立上りの末端は、テープ状シール材を張ってから固定金具で留め、S-M2では塩ビシートを固定金具に溶剤溶着または熱風融着し、末端部に不定形シール材を充填します。立上りの末端は雨水が入りやすい場所なので、仕上がりの見た目より納まりの確実さを優先します。
接着工法(S-F2)では、②③が接着剤を塗ってシートを張り、ローラーで転圧する工程に置き換わり、立上り末端はテープ状シール材を張ってからシートを押え金物で固定し、不定形シール材を充填します。④⑤の重ね幅・接合方法・役物は同じです。
耐用年数とメンテナンス|約13〜15年、トップコートの塗り替えは基本不要
塩ビシート防水の耐用年数の一般的な目安は約13〜15年です。ウレタン防水(約10〜13年)より長く、アスファルト防水(約15〜20年)より短めの位置づけです。国土交通省の長期修繕計画作成ガイドラインの参考値では、屋上防水は補修・修繕12〜15年、撤去・新設24〜30年の周期で示されています。日当たり、歩行の頻度、設備まわりの納まりで前後します。ウレタン防水との費用・耐用年数の差と、改修での選び分けはシート防水とウレタン防水の違い|どちらが安い?改修で選ぶ基準と耐用年数にまとめています。
メンテナンス面の大きな特徴は、トップコートの定期的な塗り替えを前提としないことです。改修仕様書の表3.5.1でも、塩ビのS-F2・S-M2には仕上塗料の工程がありません(加硫ゴム系のS-F1・S-M1にはあります)。ウレタン防水やFRP防水のように、5〜10年ごと(当社の目安)にトップコートを塗り替える維持費が基本的にかからない点は利点です。なお、塩ビシート用の保護塗料も製品としてはありますが、美観や表面の保護を目的に任意で使うものです。
- 日常の点検……ドレンまわりの落ち葉・土を取り除き、水たまりが続いていないかを見る。シートの上に物を置きっぱなしにしない
- 定期点検で見るところ……接合部の口開き、立上り末端のシール材の切れ、固定金具まわりのシートの浮きや破れ、ドレンまわりの納まり
- 人がよく歩く面……改修仕様書では、特記により軽歩行仕様とする場合はシート厚を2.0mmとする。点検以外にも人が出入りする屋上は、見積の段階で厚さを確認する
劣化の症状別の緊急度と、かぶせ・撤去の選び方は屋上防水の劣化サイン7つ|症状別の緊急度と改修(かぶせ・撤去)の選び方にまとめています。
費用の目安|㎡単価の一般的な相場と、総額の考え方
塩ビシート防水の一般的な相場は、1㎡あたり4,000〜8,000円です。これは業界各社の公開情報からみた平場の目安で、当社の単価ではありません。接着工法か機械的固定工法か、既存の防水を撤去するかどうか、断熱材を入れるかどうかで幅が出ます。下地補修、立上り、ドレンまわり、撤去・処分、足場や昇降設備は別に加わります。
- 費用が上がりやすい条件……既存の防水を撤去する(S3S)/断熱工法にする(SI)/立上りが長い、ドレンや設備架台が多い/風圧力に応じて固定金具を増やす必要がある
- 費用を抑えやすい条件……既存の防水を残して機械的固定工法で重ねられる(S4S・M4S)/障害物が少なく、平坦で形が単純な屋上
面積が小さいほど、清掃・養生・材料の搬入出など面積に比例しない費用の割合が大きく、㎡単価×面積では総額を計算できません。屋上の面積帯ごとの考え方と工法の選び方は小規模マンション・アパートの屋上防水|面積別の費用相場と工法の選び方で詳しく整理しています。
塩ビシート防水が向く屋上・向かない屋上
- 向く……障害物の少ない広く平坦な屋上(マンション・ビル・工場の陸屋根)/既存がシート防水・露出アスファルト防水で、撤去せずに重ねたい改修/トップコートの塗り替えの手間と費用を減らしたい屋上
- ウレタン防水が向く……設備架台・配管が多い屋上や、形が複雑な屋上
- 注意が要る……人がよく歩く面(軽歩行仕様を検討)/ALCパネル下地(機械的固定工法は使えない)/断熱材の上に敷く場合(可塑剤移行防止用シートが必要)
可塑剤とは、塩ビシートを柔らかく保つために含まれている成分です。接する材料によってはこの成分が移り、シートが硬くなったり、接した材料を傷めたりすることがあります。改修仕様書で断熱材の上に可塑剤移行防止用シートを敷くと定められているのはこのためです。
ウレタン防水の仕組みと工法の選び方はウレタン防水とは|密着工法と通気緩衝工法の違い・工程・費用の目安、4つの防水工法の全体像は防水工事の種類4つを比較|ウレタン・FRP・シート・アスファルトの違いにまとめています。
よくある不具合と、工事で防ぐポイント
- 接合部の融着不良……重ね幅が足りない、熱風の温度や速度が合わず溶けきっていない、汚れや水分が残ったまま接合する、といった原因で継ぎ目が口を開く。工程④の重ね幅・融着・液状シールを守り、3枚重ね部の隙間をなくす
- 端末の浮き・はがれ……立上り末端の固定やシールが不十分だと、端部から雨水が回る。テープ状シール材・固定金具・溶着・不定形シール材の順で納める
- 固定金具まわりの不具合……金具の位置や数が合っていない、ドレンまわりの固定が抜けているとシートに力が集中する。工程③のとおりドレンまわりを確実に固定し、仕様に合った金具を使う
- 風によるあおり……機械的固定工法は下地に接着しないため、固定が風圧力に見合っていないとシートがあおられる。建物の高さや立地で変わる風圧力に応じて、固定の方法を設計段階で決める
- 出入隅の破れ……角はシートに無理な力がかかる。出隅は45°の面取り、入隅は直角とし、張ったあとに成形役物で補強する
どれもシートそのものではなく、継ぎ目・端部・固定で起きる不具合です。見積の段階で、工法の種別(S-M2など)とシートの厚さが書かれているかを確認しておくと安心です。
巧正の対応|既存の防水と下地を見てから工法をご提案します
当社は八王子を拠点に、マンション・ビル・工場・戸建ての防水改修を元請けとして手がけています。施工は、特別教育を修了した協力職人と組み、当社が元請けとして工程・安全・品質を監理する体制で行います。塩ビシート防水のご相談では、まず現地で既存の防水の種類と下地を確認し、既存を残して重ねられるか、接着工法か機械的固定工法か、ウレタン防水など別の工法が合うかを分けてご説明します。
- 無料の建物診断と見積……現地調査・お見積りは無料で、契約の義務はありません。見積書には工法(S4S・M4Sなど)と種別、シートの厚さ、絶縁用シートや可塑剤移行防止用シートの有無を明記します
- 保証……屋上防水は平場10年・立上り5年。引き渡し後は1年・3年・5年・10年の定期点検で、接合部・立上り末端・ドレンまわりの状態を確認します
- 工程写真……既存の状態から、固定・接合・末端の納まりまで工程ごとの写真をお渡しします
屋上のシート防水・防水改修のご相談は無料です。無料で相談する/お電話 042-508-3134(9:00〜18:00/日曜定休)
よくあるご質問
Q1. 塩ビシート防水は何年もちますか
A. 一般的な目安は約13〜15年です。トップコートの塗り替えを前提としないため、ドレン清掃と定期点検で接合部や立上り末端の状態を確認していくのが基本のメンテナンスです。日当たりや歩行の頻度で前後します。
Q2. いまのシート防水の上に、もう一度シート防水を重ねられますか
A. 重ねられます。国交省の改修仕様書ではS4S工法と呼ばれ、既存のシート防水を撤去せずに新しいシートを張ります。新しいシートに塩ビを使う場合は、原則として機械的固定工法です。既存のシートの浮きや破れ、下地の状態を現地で確認し、固定金具をしっかり留められるかを見て判断します。
Q3. トップコートの塗り替えは必要ですか
A. 塩ビシート防水は、基本的に不要です。改修仕様書でも塩ビのS-F2・S-M2には仕上塗料の工程がありません。一方、同じシート防水でも加硫ゴム系は仕上塗料を塗る仕様で、ウレタン防水やFRP防水はトップコートの定期的な塗り替えが前提です。
Q4. 機械的固定工法と接着工法、どちらが良いですか
A. 優劣ではなく、既存の防水の種類と下地で決まります。既存を残して重ねる改修では機械的固定工法が標準になる場面が多く、工法ごとの使い分けは本文の「改修で選ばれる理由と使える条件」と表②で整理しています。
Q5. ALCの屋上でも塩ビシート防水にできますか
A. 接着工法なら可能です(機械的固定工法は使えません)。条件は本文の表①・表②のとおりで、下地の状態は現地調査で確認して判断します。
Q6. 工事中に音やにおいは出ますか
A. 機械的固定工法では、固定金具を下地に留め付ける作業で音が出る日があります。溶剤溶着を使う場合や、接着工法で接着剤を使う場合は、溶剤のにおいが出る製品があります。マンションでは工程表を掲示し、音やにおいの出る日を事前にお知らせします。
まとめ
- 塩ビシート防水=工場製品のシートを敷き、継ぎ目を熱風融着・溶剤溶着で一体化させる防水……厚みが均一。品質は継ぎ目・端部・固定の管理で決まる
- 接着工法(S-F2)と機械的固定工法(S-M2)……違いはシートを下地に張るか、絶縁用シートの上から留めるか。シート厚はどちらも1.5mm(軽歩行仕様は2.0mm)、重ね幅40mm以上
- 改修は既存の防水の種類で工法が決まる……既存シートの上に塩ビを重ねるS4Sは原則機械的固定、露出アスファルトの上のM4Sも機械的固定。ALC下地は機械的固定不可
- 耐用年数は約13〜15年、トップコートは基本不要……費用は一般的な相場で4,000〜8,000円/㎡。総額は面積・撤去の有無・断熱で変わる
一次資料
- 公共建築改修工事標準仕様書(建築工事編)令和7年版(国土交通省・PDF)|3章 防水改修工事 1節 表3.1.1(S4S・M4S・P0S・S3S工法、注4・注5)、5節 合成高分子系ルーフィングシート防水(3.5.2 材料、3.5.3 工法、表3.5.1 種別S-F1/S-F2/S-M1/S-M2、表3.5.2 断熱工法、3.5.4 施工)
- 住宅瑕疵担保責任保険 設計施工基準(国土交通省掲載・PDF)|第8条 バルコニー及び陸屋根の防水、第14〜17条 陸屋根の防水工法
- 長期修繕計画標準様式・長期修繕計画作成ガイドライン・同コメント(国土交通省・令和6年6月改定・PDF)|屋上防水の修繕周期の参考値
執筆・監修:巧正株式会社 施工管理部(外壁診断士・2級建築施工管理技士補(仕上げ)在籍)|累計1,000件超の施工実績。耐用年数・費用は一般的な相場の目安で当社の単価ではありません。工法の選定は既存防水の種類と下地の状態、建物にかかる風圧力の確認で決まります。2026年10月9日時点の公表資料にもとづいています。
既存のシートを残せるか、どの工法が合うか、現地を見てからご提案します
マンション・ビル・工場の屋上防水について、現地調査で既存の防水の種類と下地の状態を確認し、工法・種別・シートの厚さ・工程を明記した見積をご報告します。現地調査・お見積りは無料で、契約の義務はありません。
無料で相談する/お電話 042-508-3134(9:00〜18:00/日曜定休)
